沙特SSPP防波堤碼頭項目報道
發布時間:2014-09-11 點擊數:57
由韓通、海洋和海川聯合承接的現代重工業沙特SSPP火電站防坡堤項目于今年6月份正式實施。國內已派遣50多名施工人員在現場進行施工,同時現場有20名外籍勞工一起參與該項目。

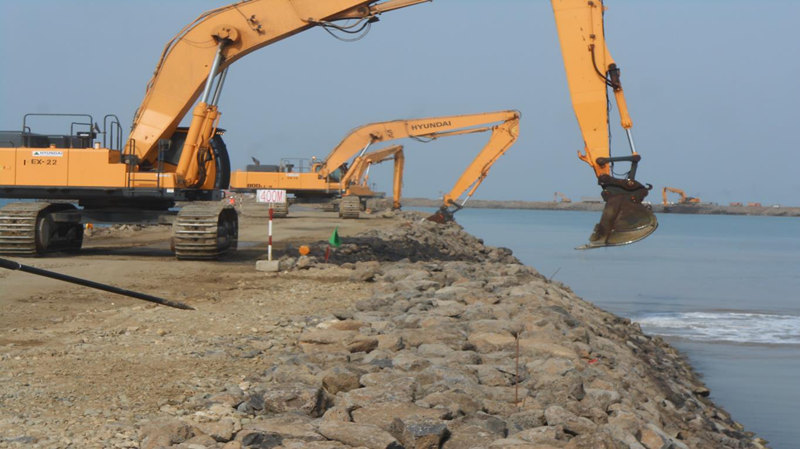

目前施工主要集中在防波堤南側與北側理坡,拋石量截止到9月8日已達到北側309836m³、南側260942m³, 總計57萬余立方。
第二批船機設備已發往沙特,計劃于10月初抵達現場,投入總計16艘專業施工船舶。同時,國內正緊鑼密鼓地安排多名人員赴沙特現場,補充施工力量,為SSPP的打樁項目做準備。屆時,項目參與人員預計可達到180多人。
現場人員克服高溫、沙塵暴以及海上施工惡劣條件等因素影響,嚴格按照項目規范要求施工,按照生產計劃大節點推進該項目。
